公益探访丨我们始终:不忘初心,牢记使命!
日期:2017-11-06 作者: 阅读数:472 字体控制:

2017年11月1日,基金会秘书处前往回龙镇阳光村“危房改造计划”项目点进行中期公益探访,评估。

2017年,回龙镇阳光村“危房改造计划”项目共资助3户,这次探访,主要是查看危房改造项目实施进展情况。

阳光村危房改造项目进度

第一户:查漏、补漏,维修加固

该户房屋主体结构完整,墙体为砖混结构,但项目未施工前,房屋屋顶存在严重漏水现象,浸蚀墙体,资助项目:检漏,补漏,维修加固。项目实施情况:屋顶全部重新翻修,水泥硬化。

查看施工情况

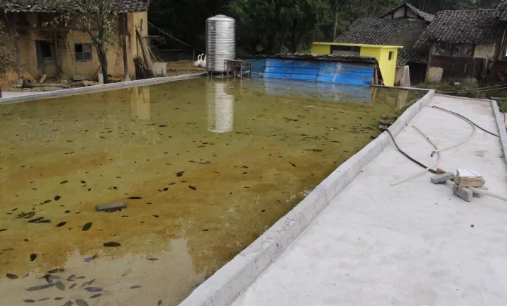

施工结果:房屋漏水现象消失,可以蓄水!

第二户:异址重建

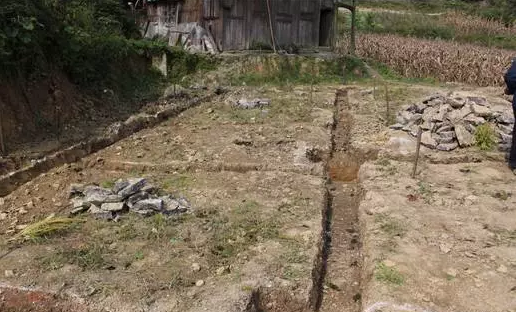

房屋地基已完成,由于公路施工水泥硬化,房屋修建材料无法运达,项目施工进度暂缓,11月督促施工方完成房屋主体结构,12月初完成房屋门窗安装等相关工作,12月底完成验收。

公路施工:

房屋地基已完成,房屋主体修建材料未送达

原住房

第三户:原址重建

房屋主体结构已经完成,墙体为砖混结构,内墙为混合砂浆,地面为砂石水泥硬化,房屋门窗已安装,已通电、通水,达到人居环境要求,12月初完成验收。

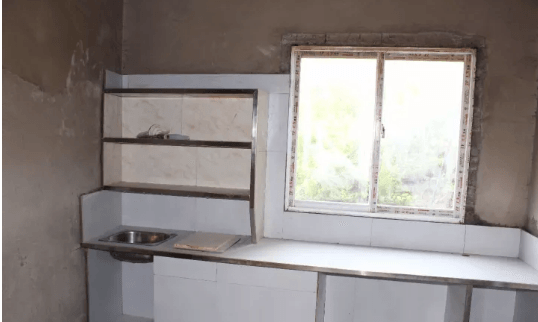

重建房屋

厨房

原住房

阳光村公益探访情况:阳光村“大爱益家——危房改造计划”项目2户进展顺利,1户进度暂缓!

回龙镇阳光村“危房改造”项目实施进度和下一步工作计划

2017年“大爱益家——危房改造计划”回龙镇阳光村项目点:危房重建2户,维修加固1户;按计划进度完成2户,未按计划进度完成1户。

11月基金会秘书处继续跟进危房改造项目进度,对第二户危房重建施工进度实时跟进 ,督促其施工方11月完成房屋主体结构,为12月底顺利完成验收工作做充分准备。

验收计划:12月初完成2户,12月底完成1户。
